Hvor lang tid tager det at installere gulvvarme og nyt trægulv? En tidsplan

Del

Indholdsfortegnelse

Et typisk projekt med gulvvarme og nyt trægulv kan tage 1-2 uger for et mindre område og adskillige uger for et helt hus, afhængigt af areal, gulvopbygning, metode og hvor meget der gemmer sig under det gamle gulv. Det vigtige er, at tidsplanen ikke kun handler om at lægge gulvet, men om hele kæden fra opbrydning og klargøring til varme, gulv og den rigtige opstart bagefter.

Mange tror, at man kan finde svaret ved at lægge to tidsestimater sammen. Ét for gulvvarme og ét for trægulv. Det lyder logisk, men i praksis er det en af de mest almindelige misforståelser, jeg møder som Luka, direktør i LH Tømrerfirma.

Når folk søger på hvor lang tid tager det at installere gulvvarme og nyt trægulv, finder de ofte gode enkeltstående råd. Problemet er bare, at de sjældent fortæller, hvor lang tid det samlede projekt tager, når varmesystem, undergulv, akklimatisering, lægning og finish skal koordineres som én sammenhængende entreprise. Det er netop dér, tidsplanen enten holder, eller skrider.

Hvorfor separate tidsplaner for gulv og varme er en fælde

Det korte svar er, at gulvvarme og trægulv påvirker hinanden hele vejen igennem projektet. Du kan ikke planlægge dem som to uafhængige opgaver, fordi det ene valg styrer det næste.

Kilder om gulvvarme og trægulve mangler ofte konkrete tidsestimater for den samlede arbejdsproces. Separate guides nævner eksempelvis, at parket kan tage 1-3 dage pr. rum, men de adresserer sjældent den kritiske samlede tidsplan for forberedelse af gulvkonstruktion, installation af varmeslanger og efterfølgende gulvlægning, som beskrevet i guiden om gulvvarme i trægulv hos Bauhaus.

Det der forsinker mest, er sjældent det du ser

De fleste kigger på den synlige del. Brædderne, mønstret, listerne og finishen. Men i virkeligheden ligger den tunge del under overfladen. Det er undergulvet, planheden, isoleringen, højderne mod døre og køkken, koordineringen med VVS og den rigtige opbygning til netop det trægulv, du har valgt.

Hvis man først får lagt varmeopbygningen og bagefter opdager, at gulvet er for tykt, eller at underlaget ikke er plant nok, så vælter hele rækkefølgen. Det giver ventetid, ekstraarbejde og ofte et dårligere resultat.

Praktisk regel: Tidsplanen for gulvvarme og trægulv skal laves som ét samlet forløb. Ikke som to opgaver, der bare står efter hinanden i kalenderen.

Derfor skal tidsplanen bygges bagfra

Når vi vurderer et projekt, starter vi ikke med spørgsmålet “hvornår kan gulvet lægges?”. Vi starter med slutkravene. Hvilket trægulv skal ovenpå. Hvor meget varme skal kunne trænge igennem. Hvor høj må konstruktionen blive. Hvornår må varmen tændes. Og om undergulvet overhovedet er klar til det, du ønsker.

Det er også derfor, mange boligejere bliver overraskede over, at den pæne og synlige del fylder mindre i kalenderen end forventet. Den rigtige plan laves ud fra hele opbygningen, ikke kun slutresultatet.

De afgørende faktorer der former din tidsplan

Tidsplanen bliver som regel ikke presset af én stor ting. Den bliver skubbet af flere små forhold, som rammer i den forkerte rækkefølge. Det er netop derfor, den samlede plan for gulvvarme og trægulv skal vurderes som ét projekt.

En gruppe mennesker peger på en byggetegning af gulvvarmerør og trægulv på et arbejdsbord.

Projektets størrelse

Kvadratmeter betyder noget, men logistik betyder ofte mere, end boligejere regner med. Et lille rum kan være hurtigt klaret, hvis adgangsforholdene er gode, undergulvet er sundt, og der ikke skal tages hensyn til mange overgange. En hel etage kræver til gengæld etaper, bedre koordinering og skarp styring af, hvornår rummene kan bruges igen.

Jeg ser også tit, at størrelsen snyder begge veje. Et stort, åbent areal kan glide fint, mens et mindre værelse med skæve vægge, rørgennemføringer og mange afslutninger tager længere tid pr. kvadratmeter.

Valget mellem våd og tør løsning

Systemet under gulvet har direkte betydning for kalenderen. En våd løsning kan give en stærk og stabil opbygning, men den kræver ventetid, før næste lag må komme på. En tør løsning går ofte hurtigere at bygge op og er derfor attraktiv ved renovering, især hvis boligen skal i brug igen hurtigt.

Valget handler ikke kun om fart. Det handler også om byggehøjde, vægt, varmefordeling og hvilke gulvtyper konstruktionen skal arbejde sammen med. Hvis du vil se, hvordan opbygningen typisk planlægges i praksis, har vi beskrevet det i vores guide til hvordan man lægger gulvvarme.

Undergulvets tilstand

Her bliver mange tidsplaner for optimistiske.

Når det eksisterende gulv er taget op, finder vi ofte det, der reelt bestemmer tempoet. Skævheder, fugtproblemer, svage plader, slidte strøer, niveauforskelle mellem rum eller manglende isolering. Ingen af de ting kan springes over, hvis gulvvarmen skal fungere ordentligt, og trægulvet skal ligge stabilt i mange år.

Det er også her, gør-det-selv projekter ofte mister tid. Uforudsete forhold i underlaget giver ekstraarbejde, flere materialer og ventedage, fordi næste fag først kan komme videre, når bunden er rigtig.

Selve trægulvet

Trægulvet sætter de sidste rammer for tempoet. Et enkelt klikgulv er som regel hurtigere at montere end et parketgulv, hvor mønster, tilpasning og finish kræver mere ro i udførelsen. Bræddebredde, længder, sortering og krav til underlag spiller også ind.

De typiske tidsdrivere er:

  • Klikgulv: Hurtig montage i enkle rum med få tilpasninger
  • Parket: Mere tid til opmåling, mønster og præcise samlinger
  • Komplekse rum: Nicher, skæve vægge, radiatorrør og mange døråbninger tager tid
  • Overgange: Afslutninger mod klinker, køkken, trapper og eksisterende gulve skal laves korrekt første gang

Min erfaring er enkel. Forsinkelser opstår sjældent, fordi brædderne er svære at lægge. De opstår, fordi varmeopbygning, undergulv og gulvtype ikke er afstemt tidligt nok.

Den samlede proces fra start til slut med 60-30-10 reglen

Når man vil forstå den reelle varighed, er 60-30-10 reglen et godt arbejdsredskab. Den viser, at tiden ikke fordeler sig ligeligt. Den største del ligger før og omkring selve lægningen.

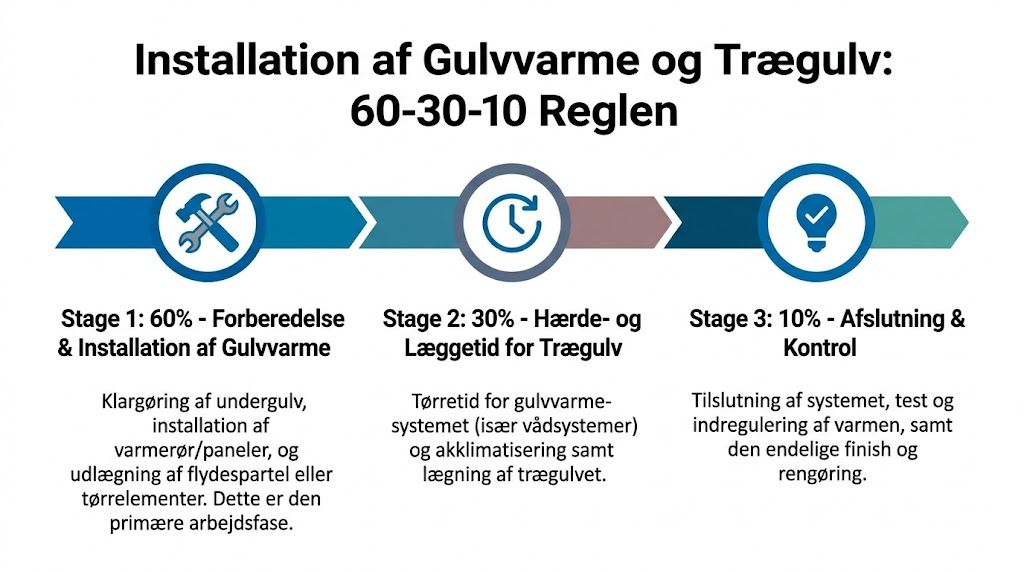

En grafisk oversigt over 60-30-10 reglen for installation af gulvvarme og lægning af nyt trægulv.

Fordelingen er beskrevet sådan i gennemgangen af 60-30-10 reglen for trægulv over gulvvarme: 60% af tiden går til forberedelse, 30% til selve lægningen og 10% til finish. Samme kilde fremhæver også, at træet skal akklimatisere i 5-7 dage for at undgå dimensionelle ændringer efter installationen.

De første 60 procent er det usynlige arbejde

Her ligger opgaverne, som mange undervurderer. Rummet skal tømmes. Det eksisterende gulv skal op. Undergulvet skal kontrolleres, og ofte rettes op. Derefter kommer den del, hvor gulvvarmens opbygning skal passe nøjagtigt til den gulvtype, der skal ovenpå.

I den fase bliver der også taget stilling til detaljerne, som afgør om projektet bliver godt. Højder ved dørtrin. Samling mod eksisterende gulve. Om underlaget er tørt og plant nok. Om den valgte opbygning passer til husets konstruktion.

Træet skal desuden have ro til at tilpasse sig indeklimaet. Det er ikke spildtid. Det er en nødvendig del af processen, hvis man vil undgå bevægelser efter lægning.

De næste 30 procent er selve montagen

Når underlaget er klar, og gulvvarmeopbygningen er på plads, går arbejdet mere synligt fremad. Her monteres plader eller lag, varmesystemet placeres korrekt, og selve trægulvet lægges.

Tempoet her afhænger af gulvtypen og rummets udformning. Enkle forløb går hurtigt. Et mønstergulv eller rum med mange tilpasninger kræver mere tid og mere kontrol.

Hvis du vil have et mere teknisk indblik i selve opbygningen, har vi samlet processen i guiden om hvordan man lægger gulvvarme.

God forberedelse forkorter ikke bare montagen. Den reducerer fejl, afbrydelser og efterarbejde.

De sidste 10 procent er der, hvor helhedsindtrykket afgøres

Finish lyder beskedent, men det er her, projektet bliver færdigt på den rigtige måde. Lister, afslutninger, overgange og de sidste justeringer skal sidde korrekt. Der skal ryddes op, kontrolleres og afleveres ordentligt.

Mange tænker, at når gulvet ligger, er arbejdet slut. Det er det ikke. Et flot gulv kan hurtigt miste sit udtryk, hvis afslutningerne er forhastede eller hvis opstarten af varmen ikke håndteres rigtigt.

Tidsestimater i praksis fra et enkelt værelse til hele huset

Det mest nyttige er ofte at oversætte teorien til virkelige situationer. Her er to typiske scenarier, som viser hvorfor den samlede tidsplan skal vurderes som et helt projekt.

Eksempel med 25 m² stue og tør løsning

En stue i den størrelse er et forholdsvis overskueligt projekt, hvis undergulvet er sundt, og der vælges en tør opbygning med et parket- eller kliksystem ovenpå. Her vil arbejdet ofte blive planlagt, så materialer, underlag og VVS-koordinering ligger klart, før der åbnes op.

Et realistisk forløb kan være, at rummet først tømmes, det gamle gulv tages op, underlaget gennemgås og rettes, og derefter opbygges den tørre gulvvarmeløsning. Træet skal have tid til at falde til. Selve lægningen af gulvet går derefter relativt effektivt, og til sidst afsluttes der med lister, overgange og kontrol.

I den type projekt lander man ofte i den korte ende af skalaen. Ikke fordi arbejdet er simpelt, men fordi tør løsning og begrænset areal gør koordineringen lettere.

Eksempel med 110 m² stueetage og våd løsning

Når hele stueetagen skal tages på én gang, ændrer billedet sig markant. Der er flere rum, flere overgange, flere bygningsdetaljer og typisk mere nedbrydning, før opbygningen kan starte. Hvis der vælges en våd løsning, kommer der desuden ventetid ind i forløbet, som man ikke kan forcere uden risiko.

Et stort areal stiller også større krav til rækkefølgen. Køkken, entré, stue og gang hænger sammen. Man kan ikke bare tænke rum for rum. Hele flowet i huset skal planlægges, så håndværkere kan komme til, og så de færdige flader ikke bliver belastet for tidligt.

Et sildebensgulv eller andet mønstergulv ovenpå gør ikke projektet umuligt, men det gør det mere følsomt over for upræcis opmåling og skævheder i underlaget. Derfor glider tiden typisk fra dage over i uger på denne type opgave.

Eksempel på tidsforbrug for gulvvarme og nyt trægulv

Arbejdsfase Lille projekt (25 m² stue, tør løsning) Stort projekt (110 m² stueetage, våd løsning)
Rydning og opbrydning Kort fase, ofte håndterbar på få arbejdsdage Længere fase, fordi flere rum og overgange skal åbnes
Kontrol og opretning af undergulv Afhænger af planhed og eksisterende konstruktion Ofte mere omfattende, fordi forskelle mellem rum bliver tydelige
Installation af gulvvarme Hurtig fremdrift med tør opbygning Mere tidskrævende pga. våd opbygning og efterfølgende ventetid
Akklimatisering og forberedelse af trægulv Skal stadig indregnes i planen Skal koordineres nøje, så materialer ikke ligger forkert i processen
Lægning af trægulv Relativt effektiv ved enkel gulvtype Langsommere ved større areal og mere komplekst mønster
Finish og aflevering Lister, overgange og kontrol Flere detaljer, flere afslutninger og mere samlet koordinering
Samlet varighed Typisk i den korte ende, ofte omkring 1-2 uger Typisk adskillige uger, især hvis underlag og opbygning kræver mere arbejde

Jo større projektet er, desto mindre giver det mening at tænke i enkeltstående dagsopgaver. Det er logistikken og rækkefølgen, der styrer kalenderen.

Våd eller tør gulvvarme og hvad det betyder for tiden

Valget mellem våd og tør gulvvarme er et af de steder, hvor kalenderen kan ændre sig mest. Det handler ikke kun om montering. Det handler om, hvornår næste led i processen overhovedet kan gå i gang.

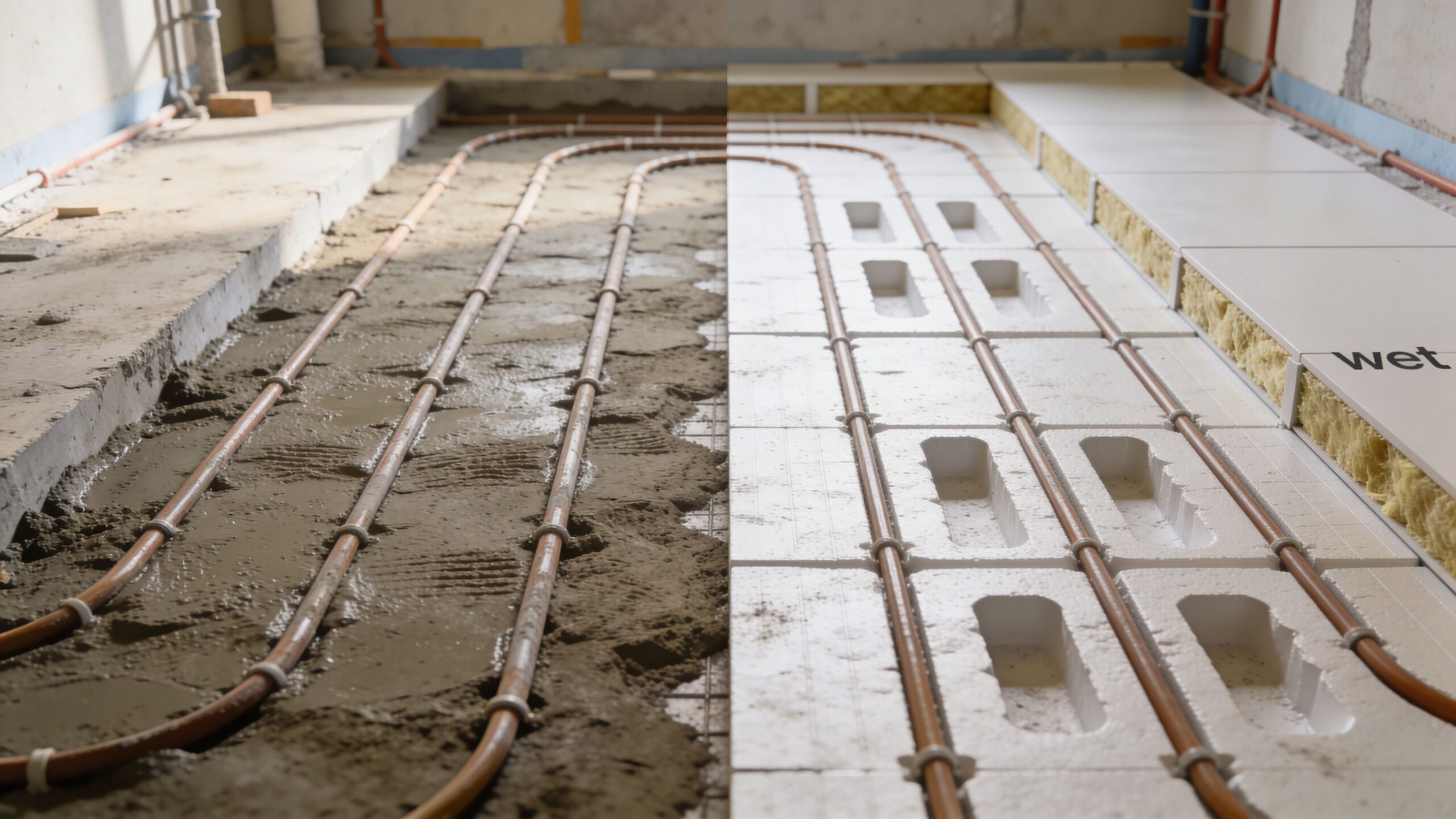

Sammenligning af gulvvarmesystemer med rør lagt i beton og præfabrikerede isoleringsplader under installation i et hus.

Ifølge Vaillants gennemgang af installation af nyt gulvvarmesystem kan tør installation reducere den samlede installationstid med 30-50% sammenlignet med våd, fordi man undgår betonens lange tørretider. Samme kilde fremhæver også, at indstøbt gulvvarme kan bruge flere timer på at varme op og køle ned, og at reparationer, når de er nødvendige, kan tage dage og koste 20-50% mere end den oprindelige installation.

Når våd løsning giver mening

Våd gulvvarme bruges ofte, når opbygningen alligevel skal støbes, eller hvor huset og konstruktionen passer bedst til den løsning. Den kan være rigtig i den rette sammenhæng, men den kræver tålmodighed i tidsplanen.

Du skal regne med et projektforløb, hvor der er en naturlig pause mellem opbygning og næste lag. Den pause kan ikke trylles væk. Hvis man forsøger at presse processen, risikerer man problemer senere.

Når tør løsning er den hurtige vej

Tør løsning er ofte mere fleksibel ved renovering, især hvor man vil undgå unødigt lang ventetid. Her kan næste trin i gulvopbygningen komme hurtigere, hvis underlaget er klar, og systemet er planlagt rigtigt fra starten.

Det betyder ikke, at tør løsning altid er det rigtige valg. Men hvis tiden i boligen er en vigtig faktor, er det ofte den løsning, der gør kalenderen mere forudsigelig.

Hvis du står og vælger mellem løsninger under trægulv, kan du læse mere i vores guide om vandbaseret gulvvarme eller elgulvvarme under trægulv.

Sådan undgår du de dyre forsinkelser i dit gulvprojekt

Det bedste greb mod forsinkelser er ikke at arbejde hurtigere. Det er at planlægge skarpere. Når et gulvprojekt løber skævt, sker det som regel længe før første bræt bliver lagt.

Fem ting der holder tempoet sundt

  • Aftal hele opbygningen fra start: Gulvvarme, undergulv, trægulv, lister og overgange skal være besluttet som én løsning. Ellers opstår pauser midt i forløbet.
  • Bestil materialer i rigtig rækkefølge: Trægulv, sporplader, varmefordelingsplader, dampspærre og lister skal ikke bare være valgt. De skal være på plads, når de skal bruges.
  • Få andre fag med i tide: Tilslutning skal håndteres korrekt. I Danmark anbefales autoriserede VVS'ere eller elektrikere til tilslutning for at undgå fejl, der kan blive dyre at rette.
  • Undersøg undergulvet før du låser tidsplanen: Mange forsinkelser kommer af skjulte forhold. Hvis det gamle gulv gemmer på skævheder eller dårlige lag, skal det med i planen.
  • Hold én klar kontaktvej: Når beslutninger går gennem for mange led, taber projektet fart. Aftal hvem der beslutter hvad, og hvornår.

Det der virker i praksis

Den mest stabile proces er den, hvor forventninger, materialer og håndværksrækkefølge er afstemt, før opstart. Det lyder banalt, men det er her de fleste unødige stop kan undgås.

Et godt eksempel er samspillet mellem gulvmand, tømrer og VVS. Hvis rørføring, opbygning og gulvtype ikke passer sammen på forhånd, står man pludselig med et valg, der burde have været taget før første arbejdsdag.

Små afklaringer tidligt sparer store afbrydelser senere.

Hvis du vil undgå klassiske fejl, kan du også læse vores gennemgang af 5 fejl boligejere laver, når de installerer gulvvarme under trægulv. Og hvis du overvejer hele løsningen samlet, finder du mere om vores tilgang til gulve og gulvvarme samt vores arbejde med træterrasser.

Ofte stillede spørgsmål om installationen

Kan man bo i huset imens arbejdet står på

Ja, i nogle tilfælde.

Hvis der er tale om ét værelse, kan man ofte blive boende i resten af huset, hvis adgangsveje, støvskærm og arbejdstider er tænkt igennem fra start. Ved større projekter ser det anderledes ud. Når vi åbner flere rum, fjerner gamle gulve og koordinerer gulvvarme med nyt trægulv, påvirker det hverdagen mere, end mange regner med.

Det er sjældent selve lægningen, der vælter dagligdagen. Det er de mellemrum, hvor gulvet er åbent, materialer fylder, og andre fag skal ind over i den rigtige rækkefølge.

Mit råd er enkelt. Aftal før opstart, hvilke rum der kan bruges hvornår, hvor I går ind og ud, og om familien skal være væk i de mest støvende dage.

Hvornår må gulvvarmen tændes

Gulvvarmen skal startes roligt op.

Ved nyt trægulv over gulvvarme handler det ikke kun om, hvornår anlægget teknisk kan tændes. Det handler også om, hvornår gulvet og opbygningen er klar til det. Som nævnt tidligere i artiklen skal opstart ske kontrolleret, så træet får tid til at tilpasse sig og ikke bliver presset af en for hurtig temperaturstigning.

Jeg anbefaler altid, at man følger leverandørens anvisninger for både gulvvarme og gulvtype. Hvis de to ikke passer sammen på papir, gør de det heller ikke i praksis.

Kan alle trægulve bruges ovenpå gulvvarme

Nej, det kan de ikke.

Nogle trægulve arbejder mere end andre, og nogle opbygninger holder for godt på varmen. Derfor skal man vælge gulv med respekt for både varmeafgivelse, træsort, tykkelse og den maksimale temperatur i overfladen. Det er en del af den samlede tidsplan, fordi et forkert gulvvalg tit først opdages, når materialerne står på adressen, og så mister projektet fart.

I praksis fungerer projektet bedst, når gulvtypen er godkendt til gulvvarme, og når producentens krav er afstemt med den løsning, der ligger under gulvet.


Står du med et projekt, hvor du vil have en realistisk tidsplan for hele forløbet og ikke bare løse enkeltdele, så tag fat i LH Tømrerfirma. Vi hjælper boligejere i Rødovre og omegn med gennemtænkte løsninger, ordentlig koordinering og solidt håndværk, så dit nye gulv bliver både pænt, holdbart og rart at bo med.
