Sommerhus renovering: komplet guide fra plan til finish

Del

Indholdsfortegnelse

Mange tror, at sommerhusrenovering først og fremmest handler om maling, nye gulve og et pænere køkken. Det råd kan blive dyrt, hvis huset samtidig har fugt i soklen, utætte tagrender eller en gulvkonstruktion, der har taget skade gennem flere vintre. Jeg har gennem årene set, hvordan en flot overflade skjuler problemer, som burde være løst først.

I denne guide får du en praktisk rækkefølge for projektet, en tjekliste til tilstandsundersøgelsen, budgeteksempler, råd om gulvvarme og trægulve, regler for træterrasser samt en plan for det første års vedligehold. Målet er enkelt. Du skal kunne skelne mellem det, du selv kan undersøge, og det der kræver en tømrer, elektriker, VVS-installatør eller anden fagperson.

Mange tror sommerhusrenovering er maling og gulv men det starter et helt andet sted

Et sommerhus arbejder under andre vilkår end en helårsbolig. Det kan stå med lav varme i vinterhalvåret, have ældre isolering og trækonstruktioner samt være udsat for gentagne skift mellem kulde, tøvejr og fugtig luft. Derfor starter en holdbar renovering med klimaskærm, fugt og konstruktioner, ikke med den synlige finish.

I praksis kan problemet ligge under det, der ser pænt ud:

  • Gulvet kan skjule fugt: En gulvstrø kan være opfugtet efter et gammelt tagudslip, selv om gulvbrædderne umiddelbart ser fine ud.
  • Remme kan være svækkede: Manglende eller forkert udført dampspærre kan have sendt fugt ind i træværket, hvor råd udvikler sig langsomt.
  • Maling kan skjule årsagen: En kosmetisk renovering, der blot maler over fugtskjolder, fjerner ikke vandindtrængningen og gør senere fejlsøgning vanskeligere.

Det er derfor, vi normalt arbejder udefra og ind. Først skal tag, facade, vinduer, sokkel og terræn kunne holde vandet ude. Derefter undersøger vi ventilation, varme og installationer. Først til sidst giver det mening at lægge nye gulve, male vægge eller montere nyt inventar. Du kan læse mere om den overordnede tilgang til renovering af hus, hvor samme princip gælder, men sommerhuset kræver ekstra opmærksomhed på fugt.

Praktisk regel: Hvis en overflade har skjolder, lugter jordslået eller føles usædvanligt kold, skal du finde årsagen, før du bestiller maling eller gulv.

En gennemarbejdet sommerhusrenovering bør ende med en prioriteret tjekliste, et budget med plads til skjulte forhold, en afklaring af lokalplan og byggetilladelse samt en vedligeholdelsesplan. Det er den rækkefølge, der beskytter både komforten og de penge, du allerede har investeret.

Tjekliste til tilstandsundersøgelsen før du går i gang

Start med en lommelygte, en enkel fugtmåler, notesblok og kamera. Gå huset igennem på en tør dag, men noter også tegn på, hvordan det fungerer efter regn. Din egen gennemgang kan finde meget, men den kan ikke erstatte en faglig vurdering af bærende konstruktioner, el, VVS eller omfattende fugtskader.

Gå huset rundt udefra

Klimaskærm: Se efter revner i murværk over 2 mm, bløde træpartier, afskallet maling og fuger, der har sluppet. Kontroller vinduesfalse og dørtrin for mørke mærker. Du kan måle og fotografere, men en tømrer bør vurdere, om vandet er trængt bag beklædningen.

Tag og tagrender: Kig efter løse eller forskudte tagsten, rust, huller og tagrender, der hænger. Brug lommelygten på undersiden af tagkrydsfinéren. Mørke områder, misfarvning eller blødt træ kræver en nærmere undersøgelse, især omkring skorsten, kviste og gennemføringer.

Sokkel og terræn: Jord eller fliser bør ikke ligge så højt, at de leder vand ind mod soklen. Se efter revner, afskalninger og algevækst. Kontroller, om terrænet falder væk fra huset, og om nedløbsrør leder regnvand tilstrækkeligt langt væk.

Se på installationer og indeklima

På el-siden skal du være opmærksom på gamle stofledninger, løse stikkontakter og en installation uden HPFI-afbryder. Du må gerne fotografere eltavlen, men ændringer og vurdering af sikkerheden hører til hos en autoriseret elektriker. Undersøg også vandrør, afløb, radiatorer og varmepumpe for lækager, korrosion og manglende isolering.

I badeværelset skal du kontrollere ventilation, fuger, overgange ved gulv og væg samt tegn på svulmende materialer. Stoppede ventilationsåbninger i sokkel eller krybekælder skal renses, men hvis der står vand eller lugter kraftigt af mug, bør en fagperson undersøge konstruktionen, før du lukker den af.

Brug denne prioritering, når du har skrevet fundene ned:

  1. Akut: Aktiv vandindtrængning, råd i bærende træ, alvorlig el-mangel, vådt tagværk eller vand under gulvet.
  2. Høj prioritet: Dårlige tagrender, fugtige sokkelzoner, manglende ventilation og vinduer, der leder vand ind.
  3. Kan planlægges: Slidte overflader, gamle gulve uden konstruktionsskade og kosmetiske facadeproblemer.
  4. Før budgettering: Bestil en tilstandsrapport eller faglig gennemgang, når du ser flere fugttegn, vil ændre konstruktionen eller overvejer en totalrenovering.

Du kan supplere dine observationer med råd om maling og indeklima, men maling bør først komme, når underlaget er tørt og årsagen til eventuelle skjolder er løst.

Sådan bygger du et realistisk budget med priseksempler

Et realistisk budget begynder ikke med maling og gulv. Det begynder med at skelne mellem synlige arbejder og det, der først bliver tydeligt, når tag, gulv eller vægge åbnes. Eksemplerne her gælder et standard dansk sommerhus på 60-90 m2 og er pejlemærker, ikke tilbud. Materialer, adgangsforhold, kompleksitet og lokale forhold kan ændre regningen markant.

Arbejdsområde Enhed Lav pris (kr) Høj pris (kr) Bemærkning
Tømrer Time 450 650 Afhænger af opgavens kompleksitet
Maler Time 350 500 Forudsætter klargjorte overflader
Elektriker Time 550 750 Autoriseret arbejde
VVS Time 500 700 Autoriseret arbejde
Udskiftning af tag m2 1.200 1.800 Afhænger af tagtype og undertag
Nye vinduer inkl. montering Stk. 3.500 6.500 Variant, glas og tilpasning påvirker prisen
Gulvafslibning og ludbehandling m2 180 280 Gulvets stand har stor betydning
Fugtsikring af sokkel Samlet 40.000 90.000 Afhænger af adgang og drænforhold

Priserne er knyttet til den angivne projektramme og skal kontrolleres med aktuelle tilbud, før du bestiller arbejdet. Tabellen dækker heller ikke hele regnestykket. Nedrivning, bortkørsel, materialer, stillads, afdækning, projektering og koordinering kan udgøre en stor del af den samlede pris.

Del budgettet i tre blokke

Synlige arbejder omfatter for eksempel maling, gulvafslibning, vinduer og ny tagbeklædning. Skjulte arbejder kan være råd, fugt, svækkede strøer, ekstra isolering og installationer, som først kan vurderes efter åbning. Ved ældre huse eller uklar tilstand skal budgettet rumme 15-25 % ekstra til skjulte forhold.

Sæt også en buffer på mindst 10-15 % til uforudsete følgearbejder. Den er ikke til nye ønsker undervejs. Den skal dække situationer, hvor en væg er fugtig, eller en planlagt udskiftning kræver reparationer omkring konstruktionen.

En mellemstor renovering ligger i den angivne ramme på 250.000-450.000 kr, mens en totalrenovering kan ligge på 600.000-900.000 kr. Få tag og facade vurderet samlet, hvis begge dele skal åbnes. Én samlet arbejdsgang kan begrænse udgifter til stillads, afdækning og håndtering.

Lokalplan byggetilladelse og de nye CO2-krav i sommerhuset

Start med lokalplanen, før du bestiller tegninger eller materialer. En udskiftning, der ligner almindelig vedligeholdelse, kan kræve en anden vurdering, hvis du ændrer taghældning, facade, areal eller anvendelse. Find kommunens planportal, og notér krav til bebygget areal, højde, tagform, materialer, farver og afstand til skel.

En udskiftning én til én kræver normalt ikke byggetilladelse. Det kan ændre sig ved tilbygning, udestue, overdækket terrasse, ændret taggeometri eller nye vinduer i en bevaringsværdig facade. Ligger huset i klit- eller strandbeskyttelseslinjen, kan der også være behov for dispensation. Se den praktiske gennemgang af regler for byggetilladelse og tilbygning, og få kommunens vurdering, før projektet låses.

Arbejde Tilladelse nødvendig Bemærkning
Udskiftning af tag én til én Normalt nej Lokalplan og bevaringskrav skal kontrolleres
Udskiftning af vinduer i samme hul Normalt nej Facadekrav kan ændre vurderingen
Ændret taghældning Ofte ja Påvirker bygningens ydre og højde
Tilbygning eller udestue Ja Areal, afstand og lokalplan skal afklares
Overdækket terrasse Ofte ja Konstruktion og lokalplan er afgørende
Ændret facade på bevaringsværdigt hus Ofte ja Kommunen kan kræve særlig godkendelse

De nye klimakrav gør dokumentationen vigtigere. For sommerhuse under 150 m² er grænsen 4,0 kg CO₂-ækvivalenter pr. m² pr. år kilde, mens sommerhuse på 150 m² og derover har en grænse på 6,7 kg CO₂e pr. m² pr. år. Kravene gælder fra 1. juli 2025 og kan få betydning ved byggetilladelser efter denne dato.

Brug denne korte beslutningsguide:

  • Ingen ændring af facade eller areal: Start med lokalplanstjek.
  • Ren kosmetik: Afklar stadig materialekrav.
  • Ændret facade eller areal: Undersøg byggetilladelse.
  • Større ombygning: Få CO₂-dokumentationen afklaret, før budgettet låses.

Materialer og energiforbedringer der faktisk holder i et sommerhus

Materialer til et sommerhus skal tåle mere end skiftende temperaturer. Ved kysten kommer saltholdig luft oveni, mens begrænset opvarmning og stillestående luft kan øge fugtbelastningen. Jeg vælger derfor ikke kun efter farve og pris, men efter materialets fugttolerance, mulighed for udtørring og hvor ofte det skal vedligeholdes.

Til klimaskærmen kan en diffusionsåben vindspærre kombineres med mineraluld eller træfiberisolering, når konstruktionen er projekteret korrekt. Ved kystnære huse kan vinduer med 3-lags glas og PVC-trækonstruktion være relevante, fordi de kombinerer energiegenskaber med en slidstærk overflade. Til tag er betontegl eller Decra-stål ofte praktiske valg, mens cedertræ eller brandimprægneret træ kan fungere til facader, hvis ejerens vedligeholdelsesniveau passer til materialet.

Gulvvarme og trægulv skal projekteres samlet

Gulvvarme under trægulve fungerer godt, når systemet er indreguleret og træet får stabile forhold. Trægulvets overfladetemperatur bør normalt ikke overstige 25-27 °C, og vandet i rørene bør typisk ikke være varmere end 35 °C. Jævn varmefordeling er afgørende, ellers kan brædderne tørre skævt og bevæge sig. Se også den tekniske gennemgang af gulvvarme og trægulve.

Anlægget bør være indreguleret mindst to uger før lægning. Før lægning holdes fremløbstemperaturen omkring højst 20 °C, rumtemperaturen bør være mindst 18 °C, og den relative luftfugtighed bør stabiliseres mellem 35 og 65 % RF. De forhold er beskrevet i vejledningen om gulvvarme under trægulve.

Isolér med omtanke

Start energiarbejdet med en screening og prioritér loft, gulv og vægge, før du udskifter varmekilden. Tæthed og isolering skal følges af en plan for ventilation og varme. Et sommerhus med ekstra forbrug fra spa eller pool kræver en anden driftsvurdering end et traditionelt sommerhus. De angivne benchmark er omkring 2.600 kWh/år for et traditionelt sommerhus, cirka 6.900 kWh/år for spa-huse og cirka 31.400 kWh/år for pool-huse, som beskrevet i materialet om energirenovering af fritidshuse.

Hulmursisolering, loftisolering til 300 mm og en luft-luft-varmepumpe er ofte relevante steder at begynde. Indvendig efterisolering af ældre ydervægge bør derimod ikke udføres uden fugtteknisk vurdering. Gips er heller ikke mit førstevalg i fugtfølsomme zoner. Her kan cementspånplader eller fibergips være mere modstandsdygtige, når de indgår i en korrekt vådrumskonstruktion.

Sådan vælger og styrer du den rette tømrer til opgaven

Den billigste timepris er ikke nødvendigvis den billigste løsning. Et sommerhusprojekt kræver koordinering mellem nedrivning, tømrer, elektriker, VVS, ventilation og eventuel maler. Hvis rækkefølgen er uklar, betaler du let for gentagne besøg, ekstra afdækning og ventetid.

Indhent gerne tre tilbud, men bed om mere end en samlet totalsum. Få afgrænsede dele på fast pris, og få skrevet, hvilke materialer, bortkørsel og følgearbejder der er med. En betalingsplan kan eksempelvis angive 10-15 % ved opstart og resten ved aflevering, men den skal passe til kontrakten og den konkrete entreprise.

Spørg før underskrift

  • Ansvar: Har virksomheden ansvarsforsikring, og hvem bærer ansvaret for underentreprenører?
  • Kontrakt: Kan arbejdet udføres efter AB-Forbrugeraftalen, hvis du er privat bygherre?
  • Koordinering: Hvem bestiller og styrer elektriker, VVS og eventuel energikonsulent?
  • Fugt: Hvordan håndteres råd eller fugt, der først opdages efter åbning?
  • Kommunikation: Har du én fast kontaktperson, og hvor ofte får du en status?
  • Tillæg: Får du en skriftlig pris og beskrivelse, før ekstraarbejde sættes i gang?

Under arbejdet bør der være et ugentligt byggemøde, også selv om det kun foregår på telefon. Brug en delt billedmappe til før-billeder, åbne konstruktioner, rørføringer og isolering, og godkend alle tillæg skriftligt. LH Tømrerfirma i Rødovre arbejder blandt andet med gulve, gulvvarme, renovering, tage, vinduer og træterrasser, og den samme styring kan bruges, uanset om projektet er lille eller omfattende.

Ved aflevering skal du gennemgå huset rum for rum. Skriv en mangelliste med fotografier, ansvarlig part og frist for udbedring. En frist på 30 dage kan bruges som praktisk udgangspunkt, men den konkrete frist skal stå i aftalen og tage hensyn til materialer og sæsonarbejde.

Typiske faldgruber og vedligehold det første år efter renovering

De fejl, der giver flest efterfølgende problemer, er sjældent de synlige. Vi ser blandt andet utætte dampspærrer bag nye vægge, manglende ventilation i badeværelser, maling på træ der stadig er fugtigt, skjult asbest i ældre rørisolering og tagrender, hvor blade ligger presset op mod kanten. Hver fejl kan virke lille ved aflevering, men den kan få store følger, hvis ingen ejer følger op.

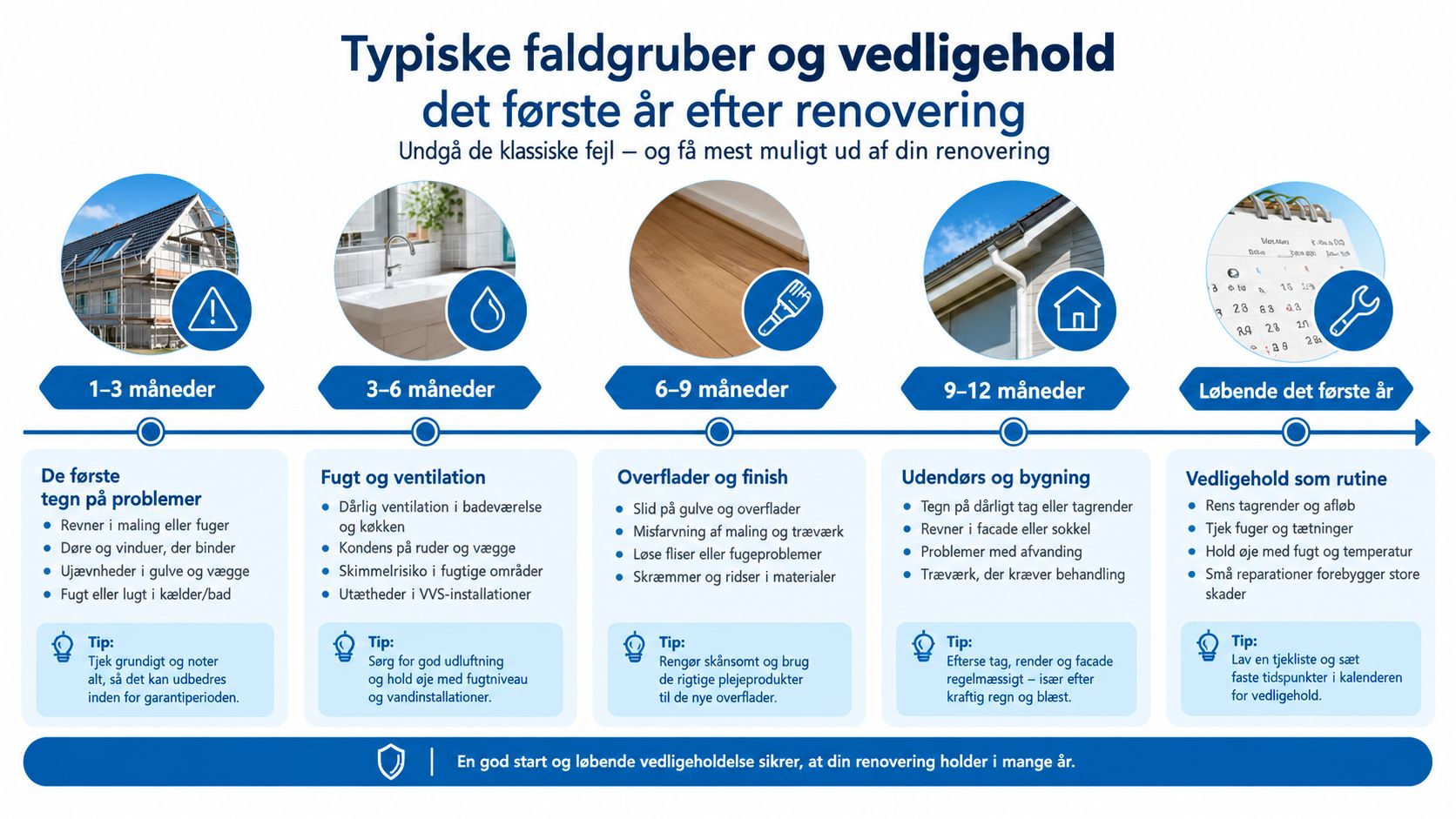

En tidslinje der viser typiske faldgruber og nødvendigt vedligeholdelse i det første år efter en boligrenovering.

Brug denne plan efter afleveringen:

  • Hver tredje måned: Gennemgå tag, tagrender, nedløb og synlige samlinger. Fjern blade, og se efter nye misfarvninger.
  • Hver sjette måned: Kontroller fuger omkring vinduer og døre. Se efter åbninger, revner og bløde træpartier.
  • Årligt: Rens ventilationsåbninger, servicer ventilation efter behov, og få brændeovnen renset efter gældende praksis.
  • Efter behov: Mal sydfacaden, når overfladen viser nedbrydning. En praktisk rytme kan være hver 3.-4. år, afhængigt af trætype og eksponering.
  • Terrasse: Imprægnér træterrassen hver 1.-2. år, hvis træsort og produkt kræver det. Følg altid producentens anvisning.

Efter den første vinter bør du lave et akut-skade-tjek. Kig efter revner i puds, fugt i loftet ved skorstenen og kondens i soveværelser. Notér dato, placering og omfang, så en fagperson kan se udviklingen i stedet for kun et øjebliksbillede.

Afslut afleveringen med et skema, hvor du skriver alle åbne punkter, ansvarlig håndværker, aftalt løsning og frist. Betal ikke de sidste fakturaer, før du ved, hvilke mangler der er registreret, og hvordan de bliver håndteret. Det skaber en ordentlig afslutning og gør det lettere at dokumentere, hvad der faktisk er aftalt.


Vi hjælper med sommerhusrenovering fra den første gennemgang til færdige gulve, gulvvarme, tage og nye træterrasser, og vi skelner tydeligt mellem det, du selv kan klare, og det der kræver fagfolk. Kontakt LH Tømrerfirma for en konkret vurdering af dit sommerhus, en realistisk rækkefølge og et tilbud, der tager højde for både synlige og skjulte arbejder.
