Tilbygning i træ: guide fra idé til færdigt hus (2026)

Del

Indholdsfortegnelse

Før du tegner noget som helst, bør du kende de to tal, der afgør projektet: pris pr. m2 og den plads, din grund faktisk giver. I 2026 ligger en nøglefærdig tilbygning i træ typisk mellem 18.000 og 25.000 kr. pr. m2 som et vejledende markedsestimat, mens et råhus i træ starter markant lavere. Det betyder, at en tilbygning på 30 m2 hurtigt bliver en satsning på 540.000-750.000 kr., og at budgettet, ikke skitserne, burde komme først på bordet. De officielle danske byggestatistikker opgør tilbygninger efter kvadratmeter og boliger ud fra kommunernes indberetninger til Bygnings- og Boligregistret. Kilde

Når du overvejer en tilbygning i træ, står du typisk med de samme spørgsmål, som vi hører på første besøg. Kan det passe til huset, også hvis huset er i mursten? Kan det bygges uden at gøre hverdagen kaotisk? Og kan det laves, så overgangen mellem det gamle og det nye ikke bliver det svage punkt? Som direktør for LH Tømrerfirma vil jeg sige det helt ærligt: Det er samlingerne, fugten og myndighedsarbejdet, der afgør, om en trætilbygning bliver en god investering.

Drømmen om mere plads og hvorfor træ er oplagt

Her er det reelle valg, du står i: Smag mod budget. Mursten føles som det sikre valg til et murermesterhus, men det er tungt at bygge, kræver ofte et større fundament og koster typisk mere pr. m2. Træ er hurtigere at rejse, lettere at tilpasse skæve mål, men stiller større krav til detaljerne ved overgangen til det gamle hus. Pris pr. m2 er derfor kun en del af regnskabet — den anden del er, hvor meget overgangsarbejde dit specifikke hus kræver.

En tilbygning i træ til murstenshus er et almindeligt ønske, og det fungerer fint, hvis facaden detaljeres ordentligt. Mange vælger træ netop for at matche et parcelhus i træ, men et muret hus kan også bære en trætilbygning smukt, når man arbejder bevidst med sokkel, tagkant og beklædningens farve og format. Det fejler sjældent på selve materialet — det fejler, når overgangen mellem tung murværksfacade og let trækonstruktion er skitseret for hurtigt. Det er dér, kuldebroer og fugt opstår.

Træ er oplagt, fordi konstruktionen kan bygges let og præcist, og fordi den passer godt til en tilbygning, hvor du vil skabe mere plads uden at belaste huset unødigt. Samtidig er det vigtigt at være ærlig om myten, som stadig hænger fast hos mange, at træ ikke skulle kunne holde i dansk klima. Det holder ikke, hvis detaljerne er sløsede. Det holder fint, når konstruktionen er tænkt til danske forhold med korrekt opbygning, tæthed og beskyttelse mod fugt.

Praktisk tommelfingerregel: En trætilbygning skal vurderes på detaljering, ikke på materialets navn alene.

For dig som boligejer betyder det, at træ kan give en løsning, hvor du får hurtigere fremdrift, mindre tung byggeplads og en konstruktion, der er lettere at tilpasse, hvis huset har skæve mål eller en kompleks sammenbygning. Det er især relevant, når tilbygningen skal føres ind mod et eksisterende murermesterhus eller parcelhus, hvor de synlige overgange skal se naturlige ud.

Det er også her, vi allerede tidligt spørger ind til gulve og terrasser, fordi mange tilbygninger faktisk hænger tæt sammen med nye opholdsrum, gulvvarme og en ny overgang ud til haven. Hvis du vil se, hvordan vi tænker de løsninger sammen, kan du kigge på gulve og gulvvarme og træterrasser.

Hvorfor træ vinder frem i danske tilbygninger

På en dansk byggeplads er træ blevet et langt mere almindeligt valg, men i en tilbygning er det stadig et materiale, man skal behandle med respekt. Den arkitekturhistoriske gennemgang peger på, at træhuse kun udgjorde ca. 5 % af de 6.600 private enfamiliehuse, der blev opført i 1997, og at det år derfor blev et gennembrudsår for parcelhuse i træ i Danmark. Samme kilde beskriver også, at der i perioden 1960-79 blev opført omkring 450.000 parcelhuse i Danmark, hvilket siger noget om, hvor lille en rolle træ historisk har spillet i boligbyggeriet sammenlignet med mursten. Kilde

Det historiske spor betyder noget, når man skal bygge til i dag. Når et dansk skovareal i år 1700 kun udgjorde ca. 2 % af landets areal, giver det mening, at træ i århundreder var en knap ressource og derfor ikke blev det dominerende byggemateriale. Det er baggrunden for, at en trætilbygning i dag både bryder med den gamle byggeskik og viderefører en konstruktionstype, som igen fylder mere på boligmarkedet. Kilde

Hvad tallene betyder i praksis

For dig som kunde betyder det, at markedet er blevet mere modent. Der er flere håndværkere, flere løsninger og mere erfaring med træ i boligbyggeri end for få år siden. Samtidig er træ stadig ikke så dominerende, at du kan gå ud fra, at enhver tømrer har styr på overgangen mellem nyt og gammelt hus, især ikke ved sokkel, tagfod, fugtspærre og de samlinger, hvor fejlene typisk opstår.

Det er også her, jeg som tømrer ville spørge ind, før første spadestik. Hvad møder vi i det eksisterende hus, hvordan skal den nye del slutte tæt mod den gamle, og hvordan får vi styr på fugt, uden at konstruktionen lukker inde? Det er ikke detaljer, man kan tage let på, for de afgør, om tilbygningen holder i længden eller ender med skjulte problemer bag beklædningen.

En rapport om træforbrug i Danmark viser, at træets andel af byggeriet i 2020 lå på ca. 0,21 kubikmeter træ pr. kvadratmeter påbegyndt byggeri, mens boligbyggeriet lå højere med ca. 0,34 kubikmeter pr. kvadratmeter. Rapporten vurderer også, at træbyggeri udgjorde cirka 9 % af det samlede byggeri og cirka 11 % af boligbyggeriet i Danmark i 2020. Kilde

Træ er ikke længere et nichevalg, men det er stadig et valg, der kræver en fagmand med styr på samlingerne.

En brancheanalyse fra Fraunhofer beskriver, at det globale marked for mass timber construction lå på cirka 857,1 millioner dollar i 2021 og forventes at nå omkring 1.542,2 millioner dollar i 2031 — en beregnet årlig vækst på 6,0 procent — og at boligbyggeri stod for mere end halvdelen af omsætningen. Kilde

Aalborg Universitet beskriver samtidig en fremskrivning, hvor der frem mod 2030 kan komme ca. 631 flere træbyggerier om året end året før, svarende til et ekstra areal på 123.676 m² pr. år, og hvor kulstofbindingen i træbyggeri kan vokse med omkring 45.000 ton årligt. Det er en tydelig bevægelse, men den ændrer ikke ved, at kvaliteten i den enkelte tilbygning stadig afgøres på byggepladsen, ikke i planerne. Kilde

LCA spiller også ind, når træ skal vælges med åbne øjne. Træ kan give et lavere klimaaftryk, men kun hvis du ser på hele løsningen, ikke bare på materialets navn. Der er forskel på en konstruktionsdel, der er dokumenteret og indarbejdet rigtigt, og en løsning hvor fugt, samlinger og efterisolering gør, at den grønne gevinst bliver mindre end forventet.

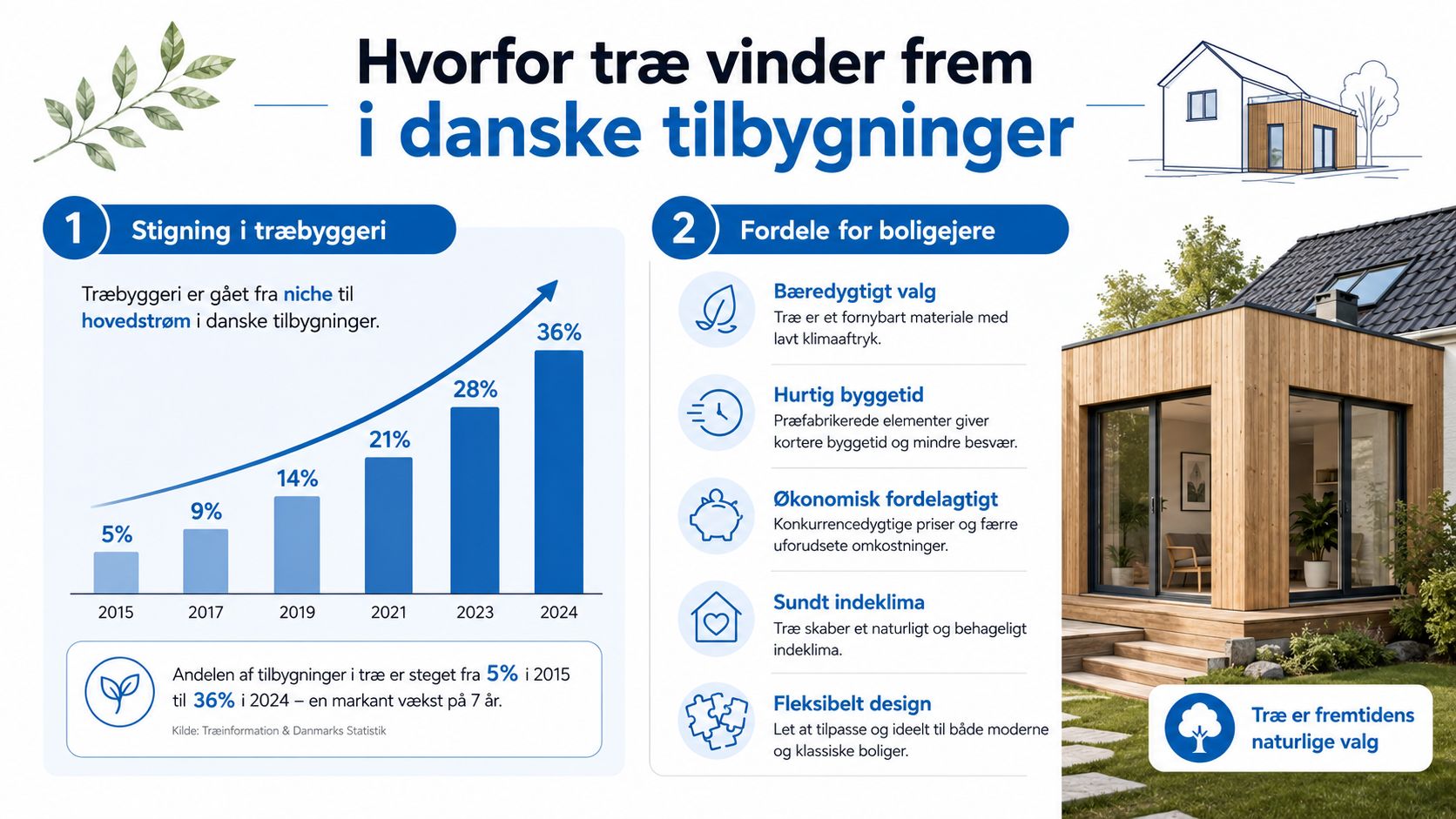

Infografik der viser stigningen i træbyggeri til danske tilbygninger samt fordele ved at vælge trækonstruktioner til boligen.

Hvad koster en tilbygning i træ i 2026?

Lad os tage priserne, for det er det første spørgsmål, hver eneste kunde stiller. Med 2026-priser i markedet er nedenstående intervaller retningsgivende estimater. Jordforhold, fundamenttype, installatører og overgangen til dit eksisterende hus flytter tallene.

  • Råhus/skal: ca. 8.000-12.000 kr. pr. m2. Konstruktion, tag, klimaskærm og vinduer er på plads; indvendig finish, el og VVS er ikke.
  • Nøglefærdig: ca. 18.000-25.000 kr. pr. m2, inkl. isolering, installationer, gulv og maling. Ved komplekse overgange til murværk kan det løbe højere.
  • Tilbygning på 30 m2: typisk 540.000-750.000 kr. nøglefærdig.
  • Tilbygning på 60 m2: typisk 1.080.000-1.500.000 kr. nøglefærdig. Skalerer ikke lineært — fundamentet og tilslutningen til huset koster nogenlunde det samme uanset størrelse, så kvadratmeterprisen falder typisk lidt ved de større projekter.

I min erfaring er de tre poster, kunderne underestimerer: jord- og fundamentarbejde, installationer (især hvis varmen skal trækkes fra det gamle hus) og overgangsdetaljerne mod det eksisterende facade. Jeg har set projekter, hvor selve trækonstruktionen var billig, men mødet mod det murede hus slugte en betydelig del af budgettet, fordi detaljeringen kom for sent. Derfor er det vigtigt at gennemgå overgangen grundigt, før der gives et tilbud.

Regler og tilladelser du skal have styr på først

Mange går i gang med skitserne, før de har styr på reglerne, og det er den hurtigste vej til forsinkelse. En tilbygning i træ kræver som hovedregel byggetilladelse fra kommunen, og ansøgningen skal normalt dokumenteres med tegninger, tekniske beskrivelser og oplysninger om konstruktionen. Der skal også ofte redegøres for brandforhold og energiramme. Kilde

Det første du skal tjekke

For parcelhuse er den typiske bebyggelsesprocent 30 procent, så du kan ikke bare lægge tilbygningen oven i boligen uden at kontrollere grænsen i Bygningsreglementet og den lokale plan. Flere kilder fremhæver også, at lokalplanen kan være strengere end hovedreglen, så det, der virker på papiret, kan stadig blive afvist i praksis. Kilde

Småbygninger som carporte, skure, udhuse, overdækkede terrasser og drivhuse kan opføres uden byggetilladelse, hvis det samlede areal af den type byggeri på grunden er under 50 m². Overskrides den grænse, kræves der byggetilladelse. Det er en vigtig grænse at kende, hvis projektet starter som et lille anneks til haven og ender som noget større. Bemærk, at en beboelig tilbygning ikke er dækket af denne undtagelse for småbygninger. Kilde

For en typisk sag skal du regne med, at myndigheds- og projekteringsdelen fylder meget af forløbet. En almindelig tilbygning bliver sjældent afgjort hurtigt, og den del er ofte det, der trækker længst ud, fordi tegninger, beskrivelser og eventuelle tilpasninger skal være på plads, før kommunen giver grønt lys.

Hvad jeg ville spørge om ved første møde

  • Hvad er formålet med tilbygningen? Et ekstra værelse, en ny stue eller måske en ny zone med gulvvarme og trægulv, der hænger sammen med terrassen.
  • Hvilke regler gælder på grunden? Bebyggelsesprocent, skelafstand og lokalplan.
  • Skal konstruktionen kobles tæt på eksisterende murværk eller tag? Det afgør detaljeringen.
  • Bliver der brand- eller energikrav, der ændrer opbygningen?
  • Skal projektet tænkes sammen med gulve, gulvvarme eller udgang til terrasse?
  • Er der en eksisterende sokkel eller et fundament, som stiller særlige krav?
  • Hvad er dit ønskede tidspres? Det påvirker både projektering og valg af løsning.

Byggetilladelse til tilbygning er derfor ikke bare papirarbejde, men en del af den praktiske plan. Får du det afklaret tidligt, sparer du tid, og du undgår at tegne en løsning, der ikke kan godkendes.

Sådan bygges en trætilbygning op indefra

En trætilbygning er ikke bare en let ramme beklædt med brædder. Den er et lagdelt system, hvor hvert lag har sin egen funktion, og hvor en fejl ét sted kan mærkes i hele bygningen. Jeg ser ofte, at kunder fokuserer på facaden, men det er inde i væggen, de vigtigste beslutninger bliver truffet.

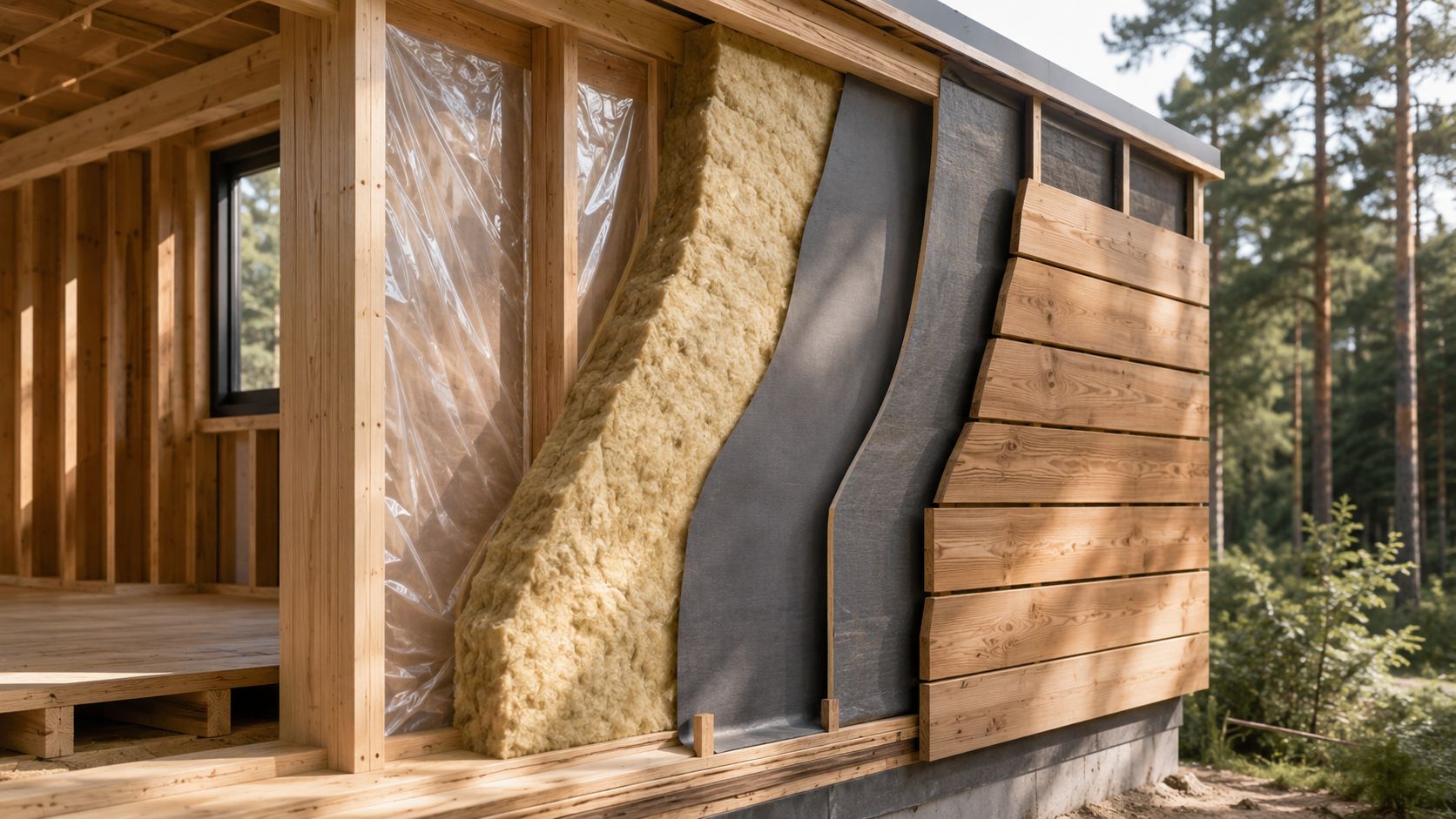

Tværsnit af en vægkonstruktion i træ under opbygning med isolering, dampspærre og træbeklædning på en tilbygning.

Lagene der gør forskellen

Den typiske opbygning er et træskelet med indvendig beklædning, dampspærre, 195-220 mm isolering, vindspærre og facadebeklædning. Den opbygning vælges for at opnå høj isoleringsgrad, men den kræver omhyggelig tætning ved samlinger, så du undgår træk og skjult fugt. Kilde

Det er også derfor, vi altid vil kontrollere dampspærre og samlinger, før væggen lukkes. Når først skruer, gips og beklædning er på plads, er fejl i den del teknisk svære at rette, og de kan ramme både energiforbrug og fugtsikkerhed. Det er ikke et sted, man sparer tid uden at betale for det senere.

Håndværkerregel: Den dyreste fejl er næsten altid den, der bliver gemt inde i konstruktionen.

I praksis spørger jeg altid, om projektet skal bygges til et eksisterende murværk, en let facade eller et sted, hvor tagfladerne mødes. Den overgang er kritisk, fordi det er dér, kuldebroer, utætheder og fugtproblemer opstår, hvis detaljerne ikke er tænkt igennem. Det gælder især i mødet mellem nyt træ og gamle materialer, hvor den ene del arbejder let og den anden del er tung og mere stiv.

Hvad du bør vælge og hvad du bør undgå

Til selve konstruktionen vælger man som regel standardløsninger, medmindre der er særlige spænd, belastninger eller arkitektoniske krav. Når det handler om synlige flader, kan du vælge en mere traditionel træbeklædning, men indvendigt er det langt vigtigere, at opbygningen er solid og tør at arbejde med.

Præfabrikerede træl elementer kan være en god løsning, hvis du vil have en hurtigere montage og en mere kontrolleret udførelse på byggepladsen. Jeg anbefaler dem især, når der er brug for en stram tidsstyring og en ensartet kvalitet i elementerne.

Undgå løsninger, hvor du får et hurtigt tilbud uden gennemgang af samlinger, vinduesplaceringer og overgangen til det gamle hus. Det er i detaljerne, en trætilbygning bliver enten stærk eller sårbar. Og hvis du planlægger nye trægulve eller gulvvarme i samme omgang, skal det tænkes sammen fra start, så konstruktionen ikke bygges op i modstrid med den finish, du ønsker indvendigt.

Tidsplanen fra spadestik til indflytning

En realistisk tidsplan er ofte det, der afgør, om et byggeri føles overskueligt eller som noget, der bare trækker ud. For en typisk dansk tilbygning i træ er forløbet opdelt i klare faser, og det giver mening at styre dem én for én, i stedet for at tale om projektet som én stor samlet opgave. Kilde

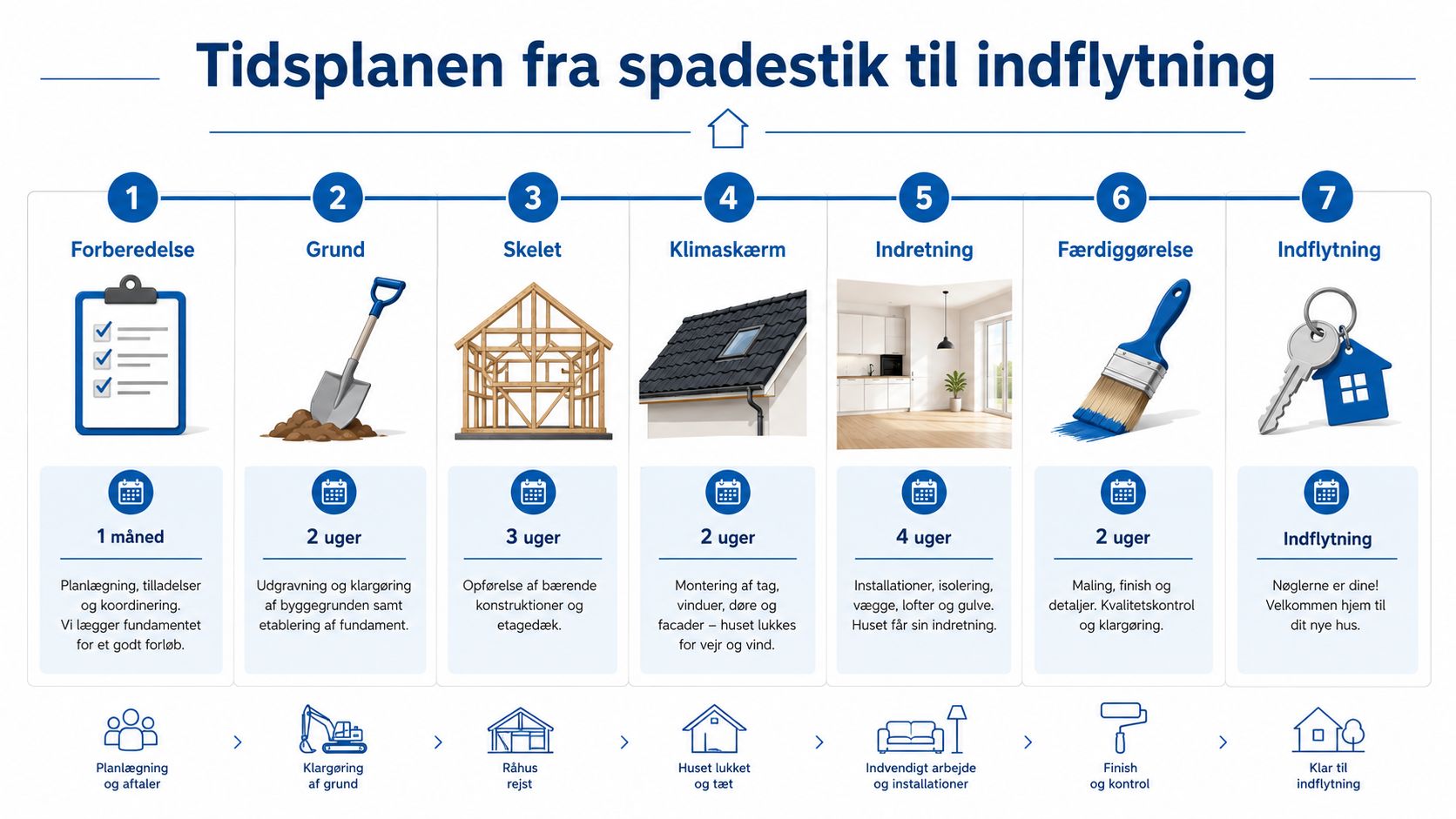

Tidsplan der viser de syv faser fra planlægning til indflytning ved opførelse af et nyt hus.

De syv faser vi arbejder efter

  • Byggetilladelse og projektering, 1-3 måneder. Det er her, projektet formes, og det er ofte den længste enkeltpost.
  • Fundament, 1-2 uger. Underlaget skal være rigtigt fra begyndelsen, ellers følger problemerne med op.
  • Trækonstruktion, 2-3 uger. Skelettet går hurtigt, når projektet er forberedt ordentligt.
  • Tag, 1 uge. Klimaskærmen skal lukkes, så konstruktionen ikke står åben længere end nødvendigt.
  • Isolering og beklædning, 1-2 uger. Her bliver huset tæt og klart til næste fag.
  • Installationer, 1-2 uger. El, varme og eventuelle rør skal koordineres, så ingen arbejder oven i hinanden.
  • Finish, 1-2 uger. Her sidder detaljerne, og det er her, resultatet bliver synligt.

Den rækkefølge er ikke tilfældig. Vi planlægger kritiske kontroller i rækkefølgen fundament, bærende skelet, taglukning og tæthed, fordi forsinkelser ofte opstår i overgange mellem fag, mens selve skeletmontagen går relativt hurtigt. Det er også derfor, en elektriker eller VVS'er skal ind tidligt i planlægningen, så tømrerarbejdet ikke må stoppes midt i det hele.

En god tidsplan er ikke en ønskeliste, den er en rækkefølge af kontroller, der beskytter både økonomi og kvalitet.

Hvad du realistisk kan forvente

En samlet proces fra første møde til færdigt byggeri tager typisk længere end den rene byggepladsperiode. Det er helt normalt, fordi myndigheder, projektering og koordinering fylder meget, før første spadestik bliver taget. Det vigtigste for dig er ikke at få den korteste kalender, men den mest sammenhængende proces.

Hvis tilbygningen også skal forbindes med nye gulve, gulvvarme eller en terrasse ud mod haven, bør den del lægges ind i tidsplanen fra start. Ellers risikerer du at få et flot råhus, men en ufærdig overgang, som først bliver løst langt senere.

Klimaaftryk, LCA-krav og hvornår træ faktisk er grønnere

Mange antager, at træ automatisk er det mest klimavenlige valg, men det er en for simplet måde at se det på. En trætilbygning kan være et godt valg, men det samlede klimaaftryk afhænger også af isolering, fundament, vinduer, brandkrav og lydkrav. Kilde

Det nye dokumentationskrav ændrer samtalen

De seneste branche- og fagkilder peger på, at LCA-krav fra 2026 er blevet et vigtigt parameter i dansk byggeri, også når vi taler private tilbygninger. Det betyder, at du ikke kun skal spørge, om konstruktionen er af træ, men også hvordan den samlede løsning bliver dokumenteret og valgt. Materialet er kun én del af regnskabet.

Det er her, bæredygtige materialer skal forstås praktisk, ikke som et slogan. Hvis der bruges unødigt meget materiale, eller hvis løsningen kræver ekstra vedligehold og avancerede detaljer, kan gevinsten blive mindre end forventet.

Tre spørgsmål er gode at stille, før du skriver under:

  • Hvordan påvirker fundament og isolering projektets samlede klimaaftryk?
  • Hvilke brand- og lydkrav ændrer opbygningen?
  • Er trævalget reelt bedre for netop denne tilbygning, eller er en anden konstruktion mere fornuftig?

Jeg plejer at sige det sådan her, træ er stærkt, når det bruges rigtigt, men det er ikke et automatisk grønt stempel. I små projekter kan ekstra materialeforbrug og mere komplekse detaljer spise en del af fordelene, så løsningen skal vurderes konkret. Det er også derfor, vi kigger på levetid og vedligehold, ikke kun på selve materialet.

Sådan vælger du den rette tømrer til opgaven

Den rigtige tømrer er ikke ham, der bare afleverer den laveste pris. Det er ham, der får samlingerne rigtige, forklarer processen klart og tager ansvar for, at nyt træ møder gammelt murværk uden fugtproblemer. Det er især vigtigt i en tilbygning, hvor du ikke kan gemme fejlene bag en ny overflade.

Syv spørgsmål du bør stille

  • Har I erfaring med overgangene mellem nyt og gammelt hus? Det er dér, problemerne ofte starter.
  • Hvordan håndterer I fugt og konstruktiv træbeskyttelse? Du vil høre en konkret plan, ikke bare et ja.
  • Hvordan sikrer I dampspærren, før væggen lukkes?
  • Hvad er tidsplanen, og hvor ligger de kritiske stop?
  • Hvordan koordinerer I med el og VVS?
  • Hvad er med i prisen, og hvad kan komme oveni?
  • Hvordan rydder I op og afleverer arbejdet?

Hvis svarene er uklare, så gå videre. En seriøs samarbejdspartner kan forklare, hvordan samlinger, sokkel og tag afsluttes, og hvordan projektet bliver styret fra første møde til aflevering. Det gælder også, hvis du vil have nye gulve eller en ny træterrasse som del af samme projekt, for så skal materialer, højder og overgange passe sammen fra starten.

Hos LH Tømrerfirma i Rødovre arbejder vi netop med den slags koordinering, hvor du får en lokal og erfaren tømrerpartner, der tager højde for både kvalitet og tryghed. Vi anbefaler et indledende møde hjemme hos dig, fordi vi der kan se huset, vurdere samlingerne og tale ærligt om, hvad der er muligt, før nogen tegner sig fast på en løsning.

Hvis tømrerens første svar er et hurtigt ja, uden at han har set overgangen til det gamle hus, bør du stille flere spørgsmål.

Ofte stillede spørgsmål

Hvad er billigst at bygge i træ eller mursten?

Som udgangspunkt er træ det billigste materiale at bygge videre med. Møder du tømreren med de rigtige spørgsmål, ser det typisk sådan her ud:

Faktor Træ Mursten
Konstruktion pr. m2 Lavere, let skelet og hurtig montage Højere, tungt materiale og mere arbejdskraft
Fundament Kan ofte være lettere og billigere pga. lavere vægt Kræver typisk mere bærende fundament
Overgang til eksisterende hus Kræver grundig detaljering ved murværk Enklere hvis huset allerede er muret
Facadevedligehold Træbeklædning skal vinduesbehandles/olieres over tid Mursten er vedligeholdelsesvenligt

Regnestykket vender først, hvis træløsningen detaljeres sløset — så sparer du på skalen og betaler på overgangene senere.

Kan en tilbygning i træ bygges på et murstenshus?

Ja, det kan det sagtens. Nøglen er, at sokkel, tagkant og beklædningsformat detaljeres, så de to materialer arbejder sammen i stedet for imod hinanden.

Hvor lang tid tager en tilbygning i træ?

Regn med 1-3 måneder til projektering og tilladelse og typisk 7-12 uger til selve byggeriet, afhængigt af størrelse og installationer.

Skal en tilbygning altid have byggetilladelse?

I de fleste tilfælde ja. Kun småbygninger som carporte, skure, udhuse, overdækkede terrasser og drivhuse under den samlede grænse på 50 m2 på grunden kan ofte opføres uden tilladelse. En beboelig tilbygning er ikke dækket af denne undtagelse — og selv ved småbygninger kan lokalplanen kræve mere.


LH Tømrerfirma hjælper med tilbygninger, hvor detaljerne skal være i orden, især når nyt træ møder et ældre hus, og hvor gulve, gulvvarme eller en ny træterrasse skal tænkes sammen med resten af løsningen. Besøg LH Tømrerfirma og tag fat i os, hvis du vil have en ærlig vurdering af dit projekt, før du går videre med tegninger og byggetilladelse.
